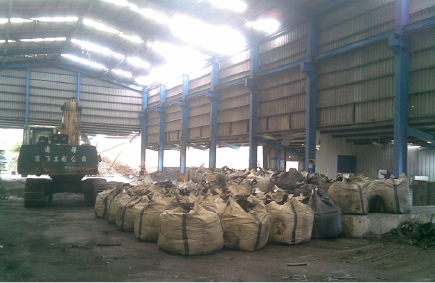

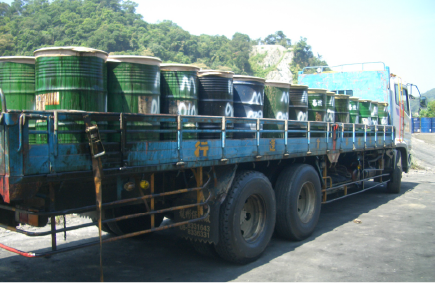

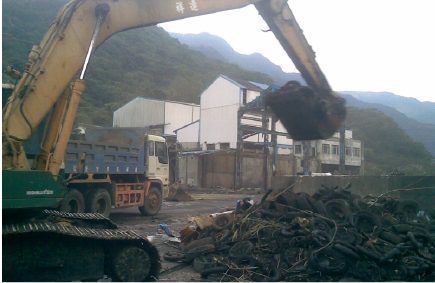

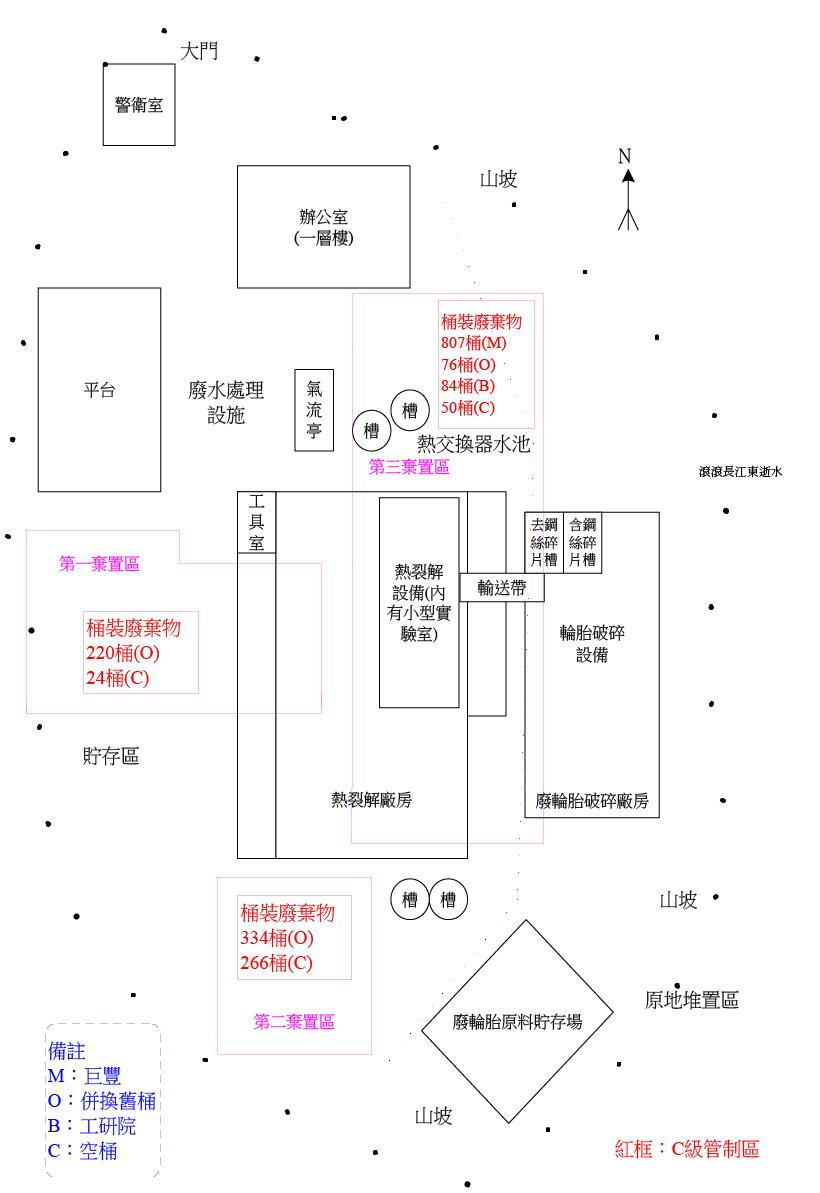

台北縣瑞芳鎮非法棄置場址桶裝廢棄物緊急應變處理暨清除處理專案工作於96年9月6日正式開工,初期先進行本專案之假設工程各項措施,包含工區設備搬運及裝卸工作、現場整地及積水抽除作業、排水口防止溢散之緊急處理工作、桶裝貯存區設置、指揮中心、作業人員休息區設立、場址警示標誌、警示帶、標示牌設置等,而後再開始廢棄物清除、桶裝廢棄物併換桶、桶裝及散裝有害事業廢棄物包裝及清運等作業。

  • 服務內容:污染改善工程
  • 場址名稱:台北縣瑞芳鎮非法棄置場址桶裝廢棄物緊急應變處置既清除處理專案工作
  • 污染物:桶裝有害事業廢棄物及散裝有害事業廢棄物
  • 整治工法:離場清運
  • 整治期程:96.09-96.12

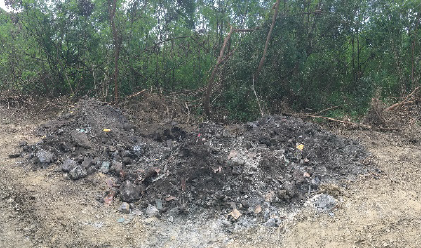

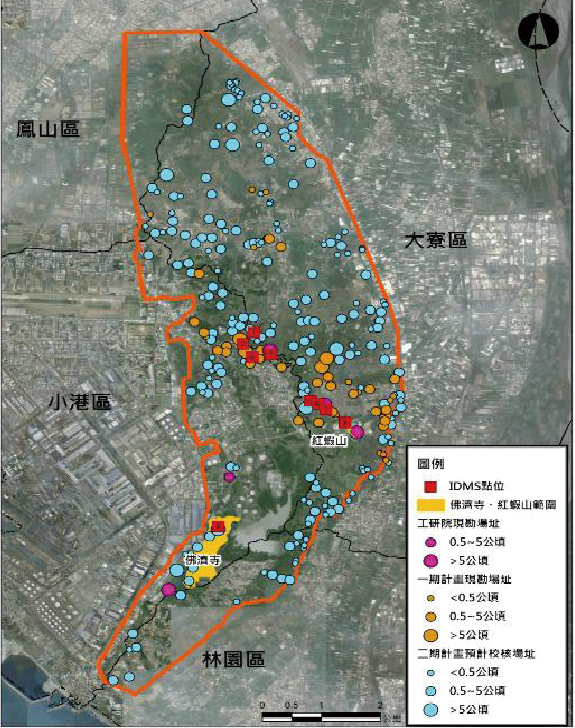

大坪頂特定區位於原高雄市、縣之交界處,因區內丘陵、坡地等及其他未開發地所佔之比例較高,故長年來遭不法業者棄置或掩埋廢棄物,進而引起多起相關之污染事件。

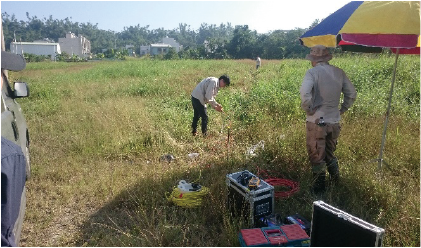

本計畫辦理區內211處高污染潛勢場址之調查,以掌握大坪頂特定地區範圍內污染物分佈、土壤或地下水的污染潛勢,期使順利推動區內污染物清理及土地開發利用等相關工作。

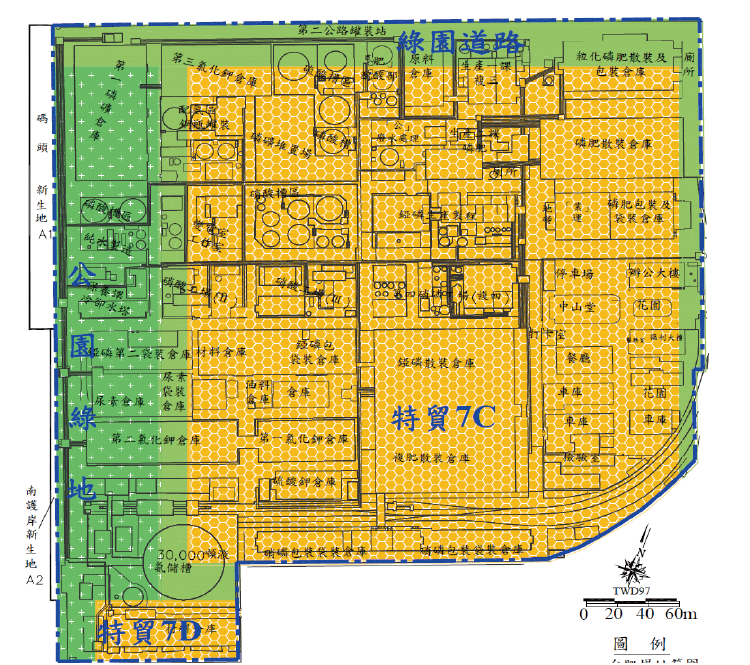

  • 計畫名稱:高雄市大坪頂特定區高污染潛勢區補充調查評估計畫(第2期)乙案
  • 服務內容:廢棄物調查、可行性評估、策略研擬與相關措施建議
  • 場址類型:非法棄置場址
  • 調查面積:135公頃

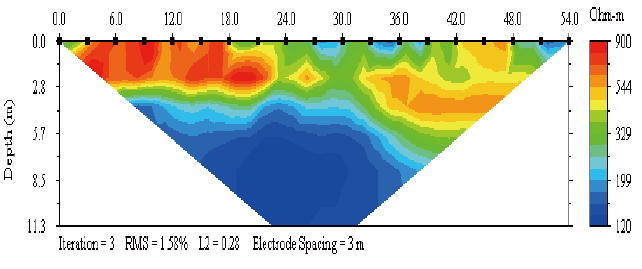

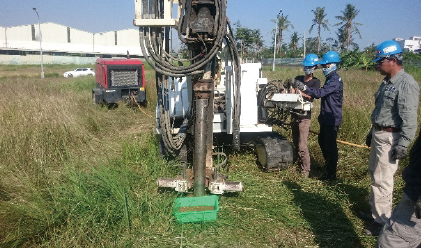

  • 調查方式:HRS評估、地電阻探測、開挖調查、鑽探調查
  • 計畫期程:104.12-106.06(18個月)

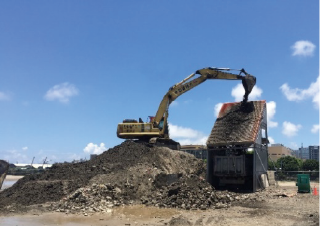

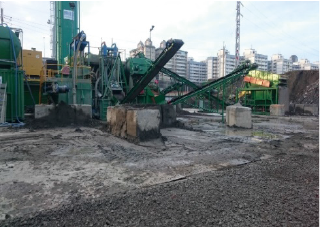

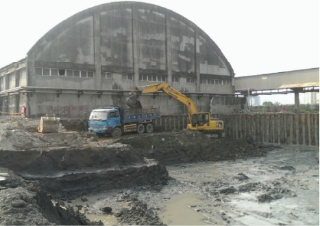

本場址為工廠辦理停業前所進行之地下廢棄物開挖清理工程,早期填埋於廠房下方之廢棄物含有重金屬及TPH污染物,場址面積達16公頃,填埋深度至地下4m,總開挖體積達64萬立方公尺,開挖土方全數進行檢測並進行分類,配合檢測作業於工址現場設置分析實驗室,即時進行分析確認,針對不同污染物利用乾篩、水洗及混合稀釋等工法進行離場廢棄物減量,大幅降低處理成本。

  • 場址名稱:高雄廠非經常性廢棄物清理工程
  • 服務內容:污染改善工程、污染評估報告撰寫
  • 場址類型:廢棄物開挖清理
  • 場址面積:160,000 平方公尺
  • 總開挖體積:640,000 立方公尺
  • 污染物:重金屬(As、Hg、Pb、Cu、Zn、Cr、Ni)、TPH及不明廢棄物
  • 整治工法:客土混合稀釋、水洗篩分減量及離場掩埋
  • 計畫期程:18個月
  • 改善目標:0.8倍土壤監測標準
